งานพัง!!! เจ็บจนจุก รีวิว ตรวจบ้าน ทาวน์โฮม Ec…S… ย่านวงแหวนบางนา ราคา 4.69 ล้านบาท
วันนี้เจ้าของกระทู้จะมารีวิว โครงการบ้าน Town Home ย่านวงแหวนบางนา โครงการ Ec…S…
ก่อนอื่นเจ้าของต้องเท้าความก่อนว่า หลังจากที่ตัดสินใจซื้อบ้านกับโครงนี้ เนื่องจากเป็นโครงการที่หน้าสนใจ ทั้งทำเล และแบบบ้าน
บวกกับนโยบาย ค่าจดจำนอง และค่าโอนของรัฐบาล จึงตัดสินใจซื้อบ้านจากโครงการ ราคา 4,690,000
โดยทางโครงการได้แจ้งว่าบ้านพร้อมจำหน่าย และมีการแก้ไขงานเพิ่มเติม และส่งมอบหลังโอน 1 เดือน
โดยมีการโอน ณ วันที่ 28 เมษายน 2559 เพื่อที่จะได้โปรโมชั่นลดค่าโอนค่าจดจำนอง ของรัฐบาล โดยมีสัญญาการโอนลงวันที่ 28/04/59 โดยมีปัญหาหลังจากวันโอนดังนี้
1. ทางโครงการได้ออกใบการเก็บงานส่งมอบบ้านลงวันที่นัด 28 พฤษภาคม 2559 หลังจากวันโอนประมาณ 1 เดือน ตามที่แจ้งเพื่อส่งมอบบ้าน
ทางผู้ซื้อจึงได้ว่าจ้างบริษัทรับตรวจบ้านเข้าดำเนินการ เมื่อถึงวันได้เข้าทำการตรวจปรากฏว่า “บ้านยังไม่แล้วเสร็จ หลอดไฟไม่มีบ้างเอย ฝาไม่มี สีทาไม่เสร็จ”
ไม่มีการ QC งานก่อนส่งตรวจ โดยปกติแล้วจากประสบการณ์ของผู้ซื้อทราบดีว่าในการส่งบ้านตรวจทางโครงการจะต้องมีการ QC และทำความสะอาดก่อนตรวจ
เมื่อไปถึงโครงการ ณ วันตรวจทางเจ้าของบ้าน และผู้รับตรวจบ้านได้สอบถามทางโครงการว่าบ้านว่า บ้านพร้อมตรวจรึปล่าว มีการผ่าน QC มารึเปล่า ?
เนื่องจากสภาพบ้านแย่มากตามในรูปที่แนบ ทางโครงการก็ได้แจ้งเพียงว่าให้เขียนใส่ไว้ในรายการตรวจแก้ครั้งที่ 1
โดยทางบริษัทรับตรวจบ้านตรวจเสร็จจึงออกใบรายการมีรายการแก้ทั้งหมดประมาณ 188 รายการ
จากนั้นทางโครงการได้นัดเข้าไปครั้งที่สอง โดยแจ้งวันที่ 27 มิถุนายน ทางเจ้าของบ้านได้เข้าไปตรวจ และยังพบว่าไม่มีการแก้ไขงาน มีการแก้ไม่ถึง 20 รายการ
โดยก่อนหน้านี้เจ้าเข้าบ้านได้เข้าทำการเข้าไปเช็คการทำงานตลอด แต่พบว่าพึ่งจะเริ่มมีการแก้งานใกล้ๆวันรับตรวจรอบสอง
และแกะสติ๊กเกอร์มาร์คจุดของทางบริษัทตรวจออกหมด โดยที่ยังไม่มีการแก้ไขได และสภาพตรวจก็พบว่าสภาพบ้านเละกว่าเดิมดังภาพด้านล่าง
ทางผู้ซื้อได้สอบถามทางโครงการเกี่ยวกับการขอแปลนบ้าน เพื่อให้ช่างอินทรีเรียดำเนินออกแบบ ทางโครงการได้ให้แปลนมา แต่กลับด้านจากเดิมเป็นบันไดอยู่ทางขวา
ทางผู้ซื้อได้สอบถามถึงแปลนที่เหมือนของจริงเป็นด้านที่บันไดอยู่ซ้ายมือตามของจริง ทางโครงการได้ตอบกลับมาว่าไม่มี ให้กลับด้านดูเอา
ทางผู้ซื้อได้เข้าไปพูดคุยกับฝ่ายขายเรื่องปัญหาที่เกิดขึ้น ฝ่ายขายแจ้งว่าทางโครงการมีปัญหาช่างก่อนหน้านี้ทิ้งงานและทำงานเละ โดยแปลงเฉพาะแปลงของผู้ซื้อ
ที่กล่าวมาทั้งหมดทางผู้ซื้อยอมรับว่า โอนก่อนบ้านเสร็จร้อย% แต่ตัดสินใจเพราะรับได้ว่า ทางโครงการแจ้งไว้ว่าบ้านจะส่งตามอีก 1 เดือน
เพราะทางเจ้าของมีเจตนาต้องการได้ตามเงื่อนไขไว้ และได้สอบถามไปทางโครงการว่ามีค่าปรับชดเชยในการส่งงาน ลค ช้าหรือไม่
ทางโครงการแจ้งว่าไม่มีนโยบาย อีกทั้งหลังจากตรวจครั้งที่ 1 ทางโครงการไม่การออกใบนัดหมายครั้งต่อไป
เมื่อทางเจ้าของได้ทวง ทางโครงการตอบกลับมาว่าเดี๋ยวสอบถามช่างโครงการให้และตอบวันที่มาเพียงปากปล่าว
แต่ผ่านมาจนปลายเดือนสิงหาคมทางเจ้าของบ้านยังไม่ได้รับบ้านที่มีคุณภาพและมาตรฐานโดยมีความเดือดร้อนดังนี้
1.ผิดสัญญา ไม่ตรงเวลา ไม่สามารถอยู่อาศัยได้
2.เดือดร้อนเรื่องการผ่อน เพราะผ่านไปก็ไม่ได้ทรัพย์ ไม่ได้อยู่
3 งานค่อนข้างหยาบวัสดุไม่ได้มาตรฐาน
4 ช่างโครงการไม่ได้มาตรฐาน
5 โครงการไม่มีค่าชดเชยในการส่งงานเกินเวลา
—–รูปประกอบ—-
ได้รับใบนัดวันที่ 28 เมษายน 2559

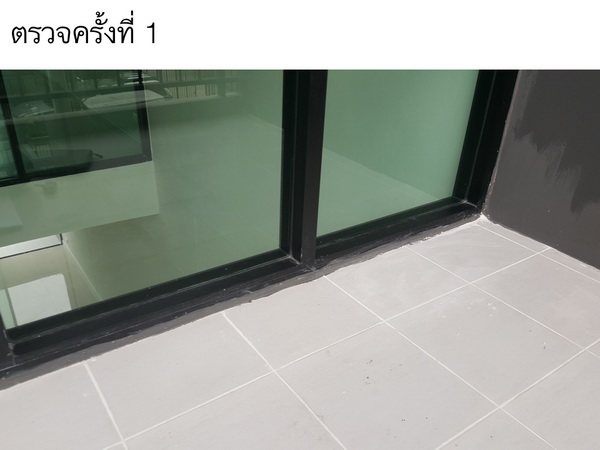

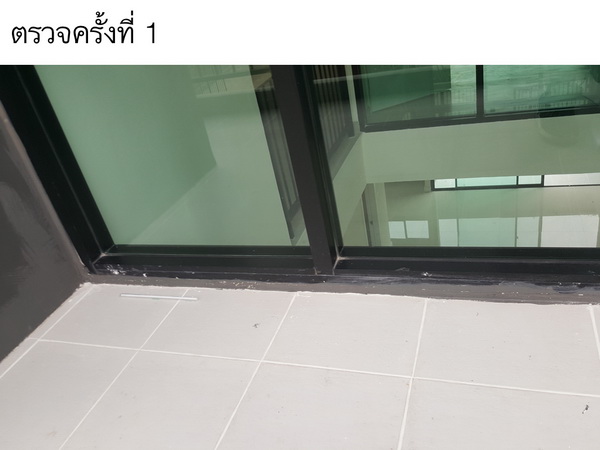

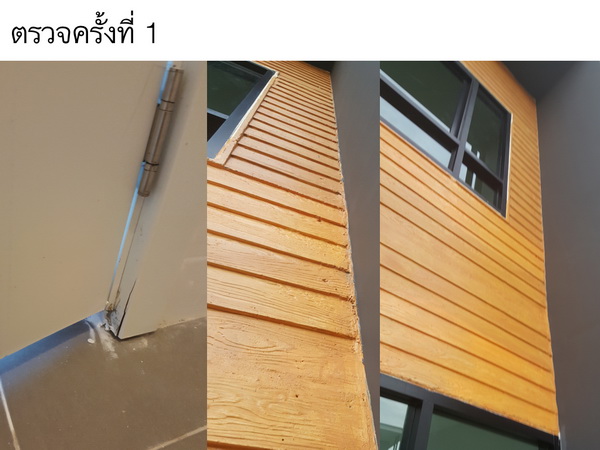

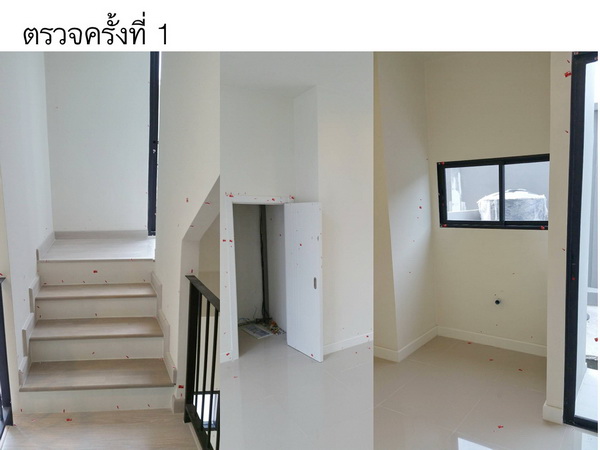

***ภาพวันที่ตรวจครั้งที่ 1 หลังจากช่างขอเวลา 1 เดือน (นี่เป็นแค่รูปเพียงส่วนหนึ่งนะครับ) 28 พฤษภาคม 2559

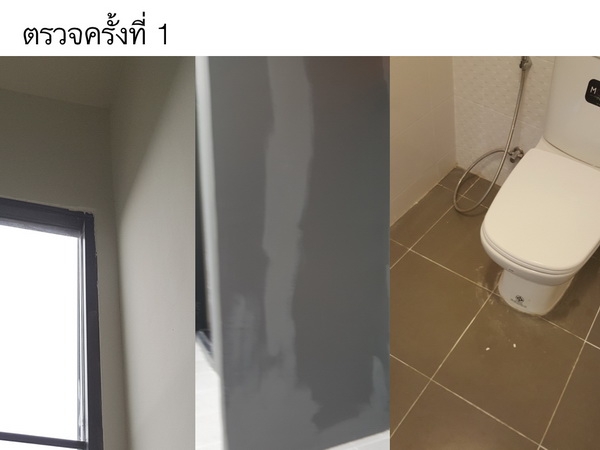

บ้านสภาพไม่พร้อมตรวจหลอดไฟมีบ้างไม่มีบ้าง

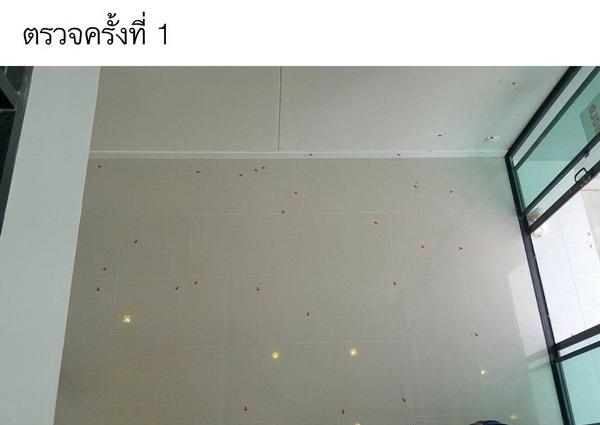

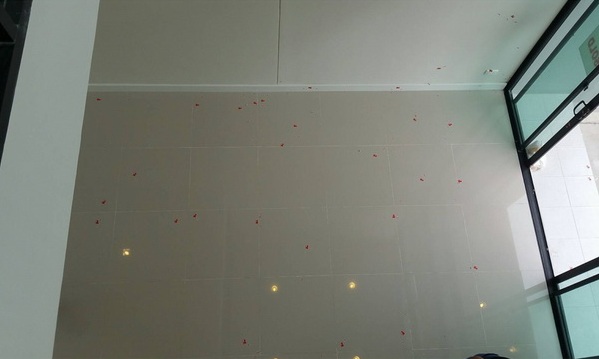

ทางบริษัทรับตรวจได้ทำการลงรายการและติดสติ๊กเกอร์ไว้ทั้งหมด
ยาแนวเลอะไปหมด สีทาคนละสีแล้วบอกบ้านเสร็จพร้อมตรวจ…!!!
เก็บขอบประตูได้ดีมากครับ
งานฝีมือจริงๆครับ
หลังจากนั้นโครงการขอเวลาอีกครับอีก 1 เดือนนนนน!!!!

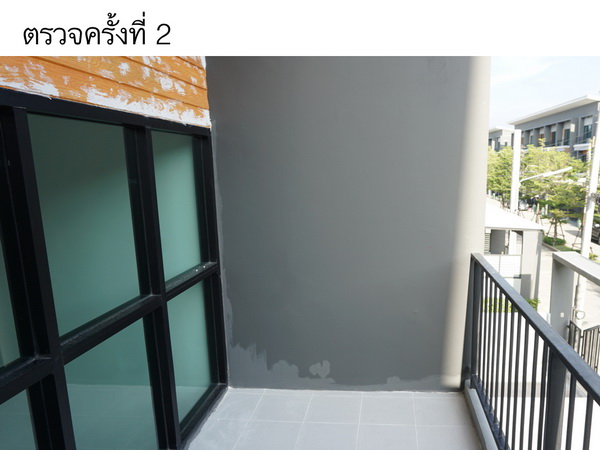

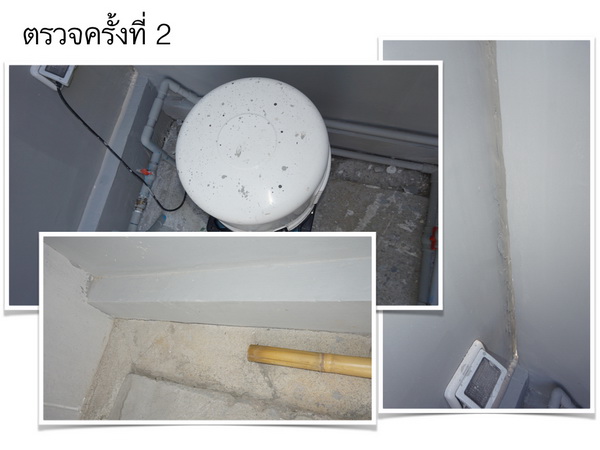

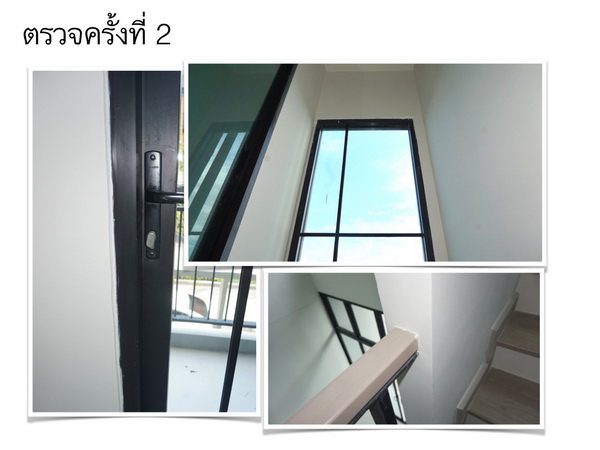

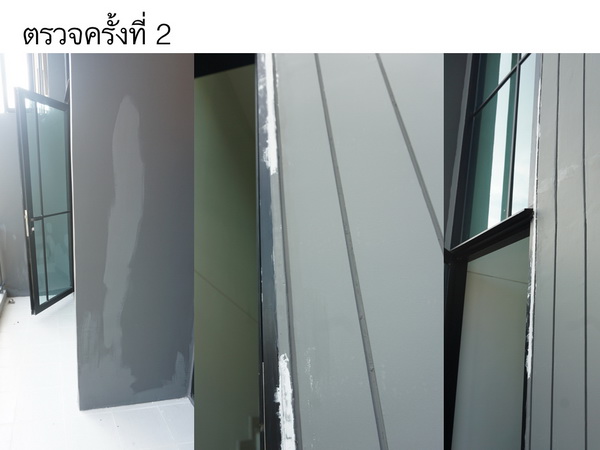

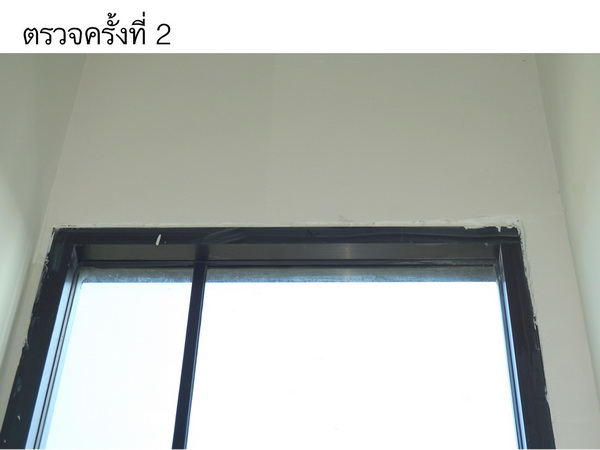

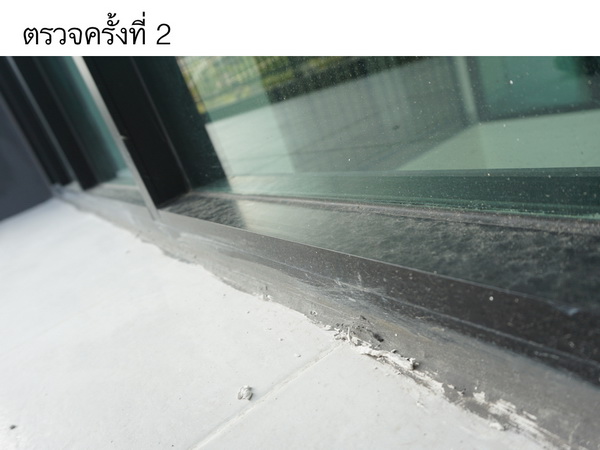

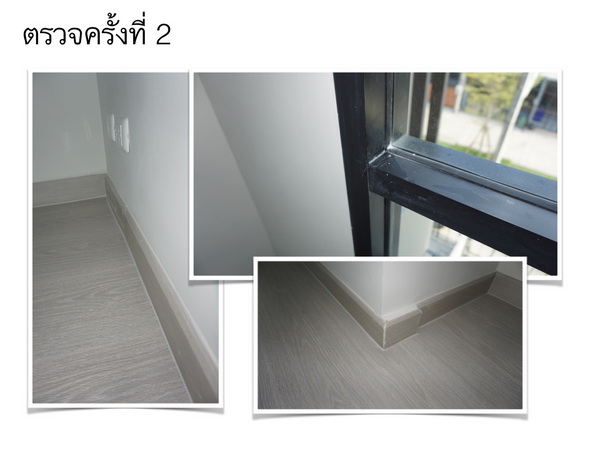

****ภาพวันที่ตรวจครั้งที่ 2 27 มิถุนายน 2559
พอถึงบ้านเห็นสติ๊กเกอร์ของบริษัทรับตรวจถูกแกะออกหมด
ที่ไหนได้……เก็บงานซะดีเชียวว
ผมถามโครงการว่าตรงนี้ทำไมคนละสี ทางโครงการบอกว่าพอดีช่างทาสีจะมาเก็บสีให้ แต่ทาไปแล้วไม่รู้ว่าคนละสี….

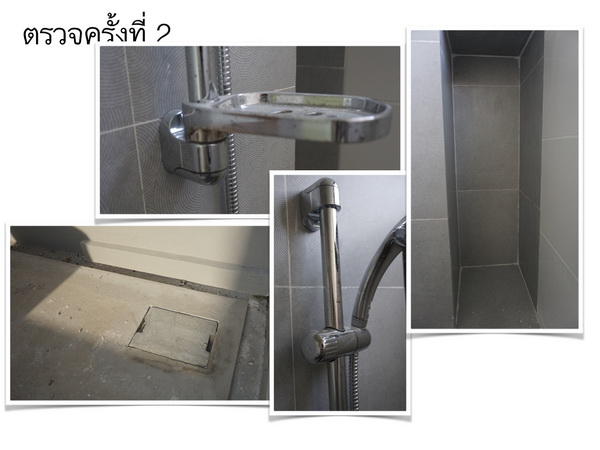

รอบ้านเสร็จจนฝักบัวขึ้นสนิม ถามโครงการจะเปลี่ยนให้รึปล่าว เค้าบอกว่าเดี๋ยวทำความสะอาดให้ครั้งหน้า…..แต่ครั้งนี้ก็นัดตรวจหนิ…ทำความสะอาดได้ดีมากครับฝุ่นไม่มีเลยย
ย้ำนะครับว่านี่เป็นเพียงแค่รูปส่วนหนึ่งงง…

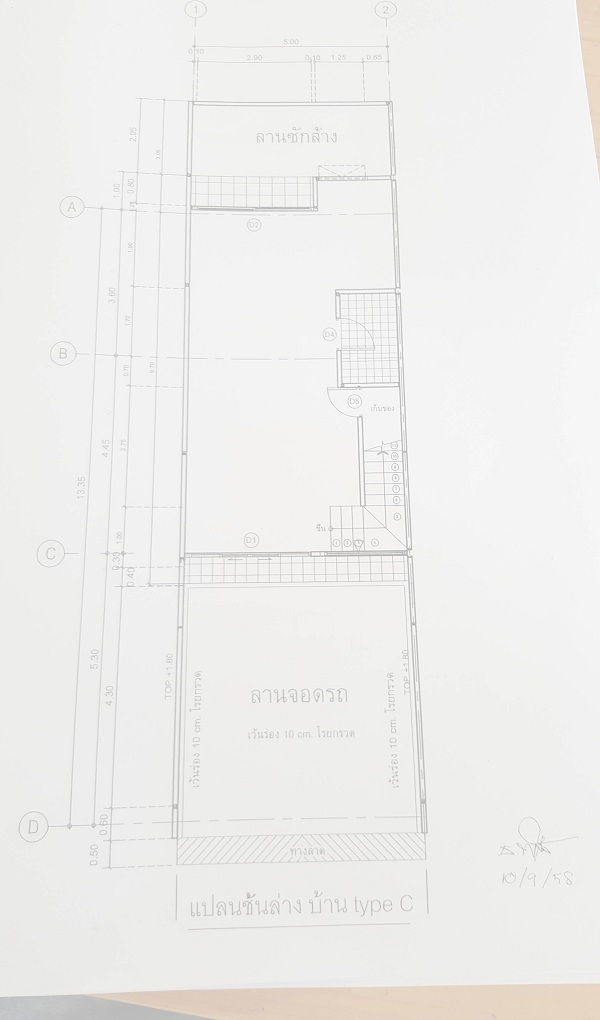

ที่พีคสุดที่มองว่าเป็นเรื่องเล็กๆคือ ซื้อบ้านราคา 4-5 ล้านบาท แต่กลับได้แปลนบ้านกลับด้าน โครงการแนะนำบอกให้กลับด้านดูเอา
—อัพเดทล่าสุด—
ทางโครงการได้นัดตรวจบ้านครั้งที่ 3 สินเดือน สิงหาคม แต่ทางโครงการได้โทรมาขอเลื่อนเป็น 10 กันยายน ขอเลื่อนอีกแล้ว..!!!
ด้วยเหตุผลว่ารื่อกระเบื้องใหม่รอสั่งกระเบื้อง แล้วก่อนหน้านี้ 3-4 เดือน ไม่รื้ออออออ
ช่างโครงการก็บอกว่าผมต้องรองานสีให้เรียบร้อยก่อนครับ เพื่อนๆดูจากรูปด้านบนเอาแล้วกันครับว่างานสีสองสามเดือนผ่านมาเป็นไง
ขอขอบคุณข้อมูลและภาพประกอบจาก : สมาชิกหมายเลข 3380009 Pantip.com
